呼和浩特地铁1号线西龙王庙主变电所负一层顶板钢筋通过首件验收

2018-11-05 来源:呼和浩特地铁
本文摘要:2018年10月31日,呼和浩特地铁1号线一期工程西龙王庙主变电所负一层顶板钢筋首件验收会议召开。

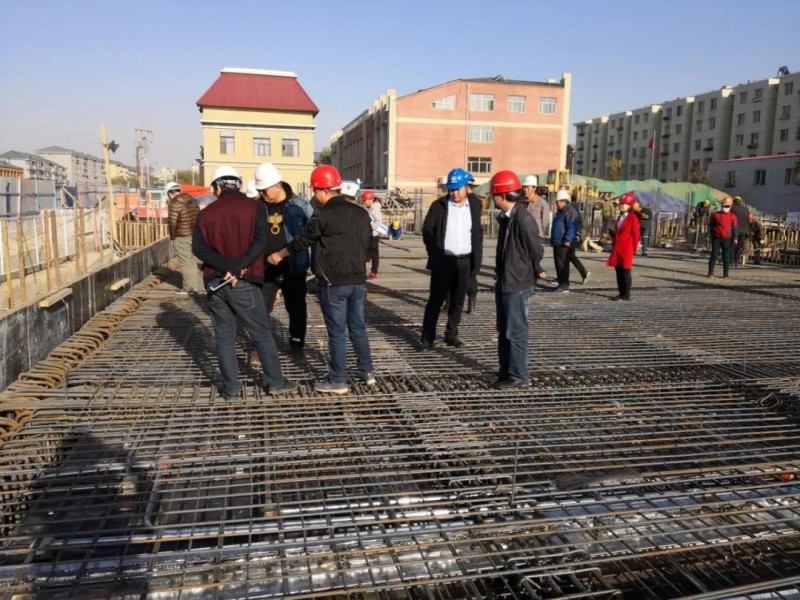

  2018年10月31日,呼和浩特地铁1号线一期工程西龙王庙主变电所负一层顶板钢筋首件验收会议召开。通过对现场梁板柱钢筋绑扎间距及锚固长度、直螺纹连接质量、钢筋保护层厚度、预埋件位置及锚固措施、预留孔洞处加固处理、梁柱箍筋加密区等工序检查,验收组一致认为现场施工符合设计图纸和相关规范要求,同意按照此方法进行该道工序大面积施工。负一层顶板钢筋首件验收顺利通过,标志着地铁1号线电力设备房屋即将进入设备安装阶段。

  西龙王庙主变电所位于呼和浩特市回民区巴彦淖尔南路与新华西街交汇处东南角,由于该层上部有覆土,框架梁间距尺寸较大,配筋较多,经过施工单位的辛勤努力和各参建单位的积极配合,变电所负一层钢筋顺利达到首件验收条件。

  该变电所2017年11月11日开工,2018年4月12日完成地下围护结构,2018年5月10日完成地基验槽,经过170多天艰苦奋战,至10月31日,主变电所完成地下实体施工。

相关文章

专  题



封面人物
市场周刊
2024-04
出刊日期:2024-04
出刊周期:每月
总481期
出刊日期:(2014 07 08)
出刊周期:每周





呼和浩特地铁1号线西龙王庙主变电所负一层顶板钢筋通过首件验收

呼和浩特地铁





  2018年10月31日,呼和浩特地铁1号线一期工程西龙王庙主变电所负一层顶板钢筋首件验收会议召开。通过对现场梁板柱钢筋绑扎间距及锚固长度、直螺纹连接质量、钢筋保护层厚度、预埋件位置及锚固措施、预留孔洞处加固处理、梁柱箍筋加密区等工序检查,验收组一致认为现场施工符合设计图纸和相关规范要求,同意按照此方法进行该道工序大面积施工。负一层顶板钢筋首件验收顺利通过,标志着地铁1号线电力设备房屋即将进入设备安装阶段。

  西龙王庙主变电所位于呼和浩特市回民区巴彦淖尔南路与新华西街交汇处东南角,由于该层上部有覆土,框架梁间距尺寸较大,配筋较多,经过施工单位的辛勤努力和各参建单位的积极配合,变电所负一层钢筋顺利达到首件验收条件。

  该变电所2017年11月11日开工,2018年4月12日完成地下围护结构,2018年5月10日完成地基验槽,经过170多天艰苦奋战,至10月31日,主变电所完成地下实体施工。
